Przy wyborze stropu liczą się nie tylko nośność i trwałość, ale też tempo budowy, akustyka i swoboda aranżacji wnętrza. Taki strop monolityczny daje dużą sztywność i dobrze znosi nietypowe układy ścian, dlatego często wraca w projektach domów i przy większych przebudowach. Poniżej wyjaśniam, jak działa ta konstrukcja, kiedy ma sens, ile realnie kosztuje i gdzie najłatwiej popełnić kosztowny błąd.
Najważniejsze informacje przed decyzją
- To żelbetowa płyta wylewana na miejscu, więc cała konstrukcja powstaje w jednym, spójnym układzie.
- Najlepiej sprawdza się przy większych rozpiętościach, nieregularnym rzucie budynku i tam, gdzie liczy się sztywność.
- Najwięcej ryzyka bierze się z błędów w szalunku, zbrojeniu, betonowaniu i pielęgnacji świeżego betonu.
- W 2026 roku budżet trzeba zwykle liczyć od ok. 480 zł/m² z materiałem, a przy trudniejszych realizacjach znacznie więcej.
- Przy remoncie nie wolno zakładać, że każde przewiercenie lub wycięcie otworu da się zrobić „na oko”.
- Jeśli projekt daje wybór, decyzję warto oprzeć na rozpiętości, czasie realizacji i planowanym obciążeniu, a nie tylko na cenie.
Czym jest strop monolityczny i z czego się składa
W praktyce chodzi o żelbetową płytę wykonywaną bezpośrednio na budowie, a nie o gotowy element przywieziony z wytwórni. Najpierw powstaje szalunek, potem układa się zbrojenie, a na końcu całość zalewa betonem i pielęgnuje do momentu osiągnięcia wymaganej wytrzymałości. Beton przenosi ściskanie, a stal zbrojeniowa przejmuje rozciąganie, dlatego ten układ jest tak stabilny i przewidywalny konstrukcyjnie.
W dobrze zaprojektowanej płycie ważne są nie tylko pręty główne, ale też otuliny betonowe, wieńce, lokalne wzmocnienia wokół otworów i poprawne podparcie na ścianach nośnych. To właśnie dlatego taki strop daje dużą swobodę architektowi i inwestorowi: można łatwiej dopasować go do nieregularnego rzutu, większego salonu czy otwartej strefy dziennej. To jednak dopiero baza, bo o końcowym efekcie decyduje przede wszystkim miejsce zastosowania i jakość wykonania.
Gdzie sprawdza się najlepiej, a gdzie lepiej wybrać inną technologię
Ja patrzę na tę technologię przede wszystkim przez pryzmat układu budynku. W domu z większymi rozpiętościami, niestandardowym układem ścian albo tam, gdzie planujesz cięższe obciążenia, monolityczna płyta bywa po prostu bezpieczniejszym wyborem niż rozwiązania bardziej „oszczędnościowe”.
| Sytuacja | Czy to dobre rozwiązanie | Dlaczego |
|---|---|---|
| Duży salon, otwarta przestrzeń, mało ścian nośnych | Tak | Sztywna płyta lepiej przenosi obciążenia i daje większą swobodę układu wnętrza. |
| Nietypowy kształt budynku lub liczne otwory techniczne | Tak | Łatwiej dopasować geometrię do projektu bez wymuszania prostych modułów. |
| Remont z planowanym nowym otworem w stropie | Tak, ale po obliczeniach | Tu liczy się projekt konstrukcyjny, a nie intuicja wykonawcza. |
| Prosty dom, krótki harmonogram i mocno napięty budżet | Niekoniecznie | Ta technologia zwykle wymaga więcej czasu i pracy niż lżejsze układy. |
| Inwestycja z utrudnionym dostępem do ciężkiego sprzętu | Bywa problematyczne | Szalunek, podparcia i betonowanie wymagają sprawnej organizacji placu budowy. |
W skrócie: jeśli liczy się forma, sztywność i możliwość dopasowania projektu, ten kierunek jest bardzo mocny. Jeśli priorytetem jest szybkość i prostota montażu, trzeba sprawdzić też inne warianty, bo nie każdy dom potrzebuje tak solidnego, ale też bardziej wymagającego rozwiązania. To prowadzi wprost do pytania, jak wygląda sam proces wykonania i gdzie najczęściej „ucieka” jakość.

Jak przebiega wykonanie krok po kroku
1. Projekt i obliczenia konstrukcyjne
Na początku musi pojawić się projektant konstrukcji, bo tutaj nie ma miejsca na zgadywanie grubości płyty czy ilości stali. Trzeba policzyć rozpiętość, obciążenia użytkowe, miejsca podparcia, otwory instalacyjne i ewentualne obciążenia punktowe, na przykład od ciężkiej wyspy kuchennej albo ściany działowej ustawionej na płycie.
2. Szalunek i podpory

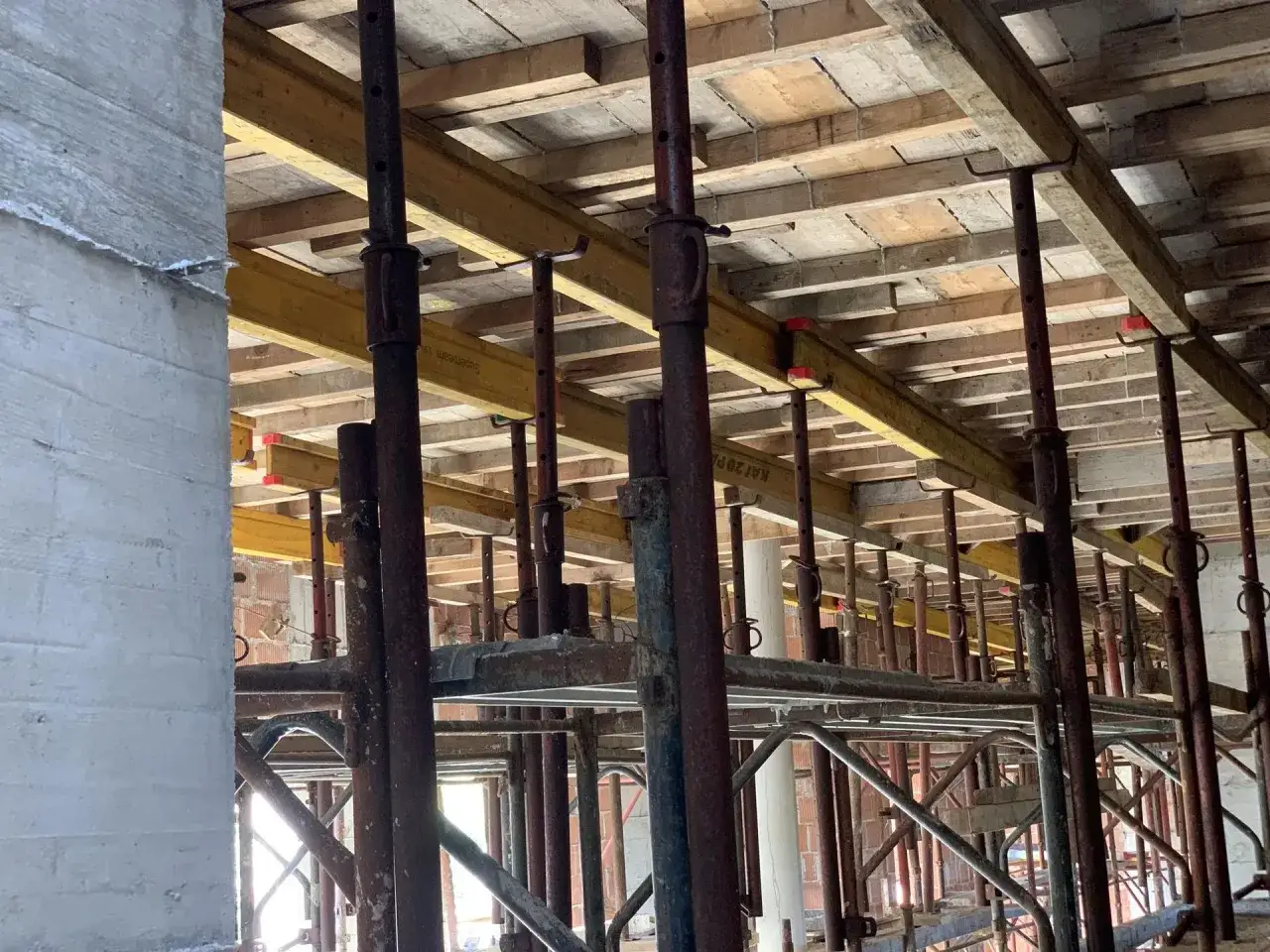

Szalunek nadaje kształt całej konstrukcji i musi być ustawiony równo, stabilnie oraz zgodnie z projektem. W praktyce to jeden z etapów, na których najłatwiej popełnić błąd: jeśli podpory są źle rozstawione albo konstrukcja „pracuje” pod ciężarem świeżego betonu, później pojawiają się ugięcia, rysy albo nierówności do poprawiania. Przy większych płytach ważna jest też jakość systemu podpór i ich dokładne wypoziomowanie.
3. Zbrojenie i przepusty
Tu decyduje się nośność całej płyty. Pręty główne muszą trafić tam, gdzie konstrukcja pracuje na rozciąganie, a przy otworach trzeba zaplanować dodatkowe wzmocnienia. Jeżeli w projekcie są schody, kominy, kanały wentylacyjne albo przejścia instalacyjne, trzeba je przewidzieć zanim beton zostanie zamówiony. Późniejsze „dorysowanie” zmian na budowie zwykle kończy się nerwową improwizacją.
4. Betonowanie i pielęgnacja
Beton powinien być podany równomiernie, dobrze zagęszczony i od razu zabezpieczony przed zbyt szybkim wysychaniem. Dobrą praktyką jest stosowanie betonu towarowego z wytwórni, bo łatwiej utrzymać stałą jakość mieszanki i odpowiednią klasę. Po wylaniu nie wystarczy czekać; trzeba dbać o wilgotność, osłonić powierzchnię przed słońcem i przeciągami oraz nie obciążać stropu zbyt wcześnie.
Przeczytaj również: Wymiana dachu - ile kosztuje i jak uniknąć najczęstszych błędów?
5. Rozszalowanie i dalsze prace
Po około 7 dniach beton zwykle osiąga mniej więcej 70% wytrzymałości, ale to nie jest moment na pełne obciążanie konstrukcji. Przy typowej mieszance rozszalowanie następuje zwykle po kilkunastu dniach, a pełną wytrzymałość konstrukcja uzyskuje około 28 dni po betonowaniu. Właśnie dlatego harmonogram budowy trzeba planować realistycznie, bo pośpiech na tym etapie potrafi drogo kosztować. Następny temat jest równie praktyczny, bo zanim zamówisz ekipę, dobrze wiedzieć, ile to wszystko naprawdę kosztuje.
Ile kosztuje w 2026 roku i od czego zależy cena
Koszt zależy od rozpiętości, stopnia skomplikowania, ilości stali, klasy betonu, dostępności sprzętu i tego, czy w cenie masz samą robociznę, czy też pełny pakiet z materiałami. Przy prostszych realizacjach ceny bywają jeszcze do przełknięcia, ale przy większych otworach, nietypowym rzucie lub dodatkowych wzmocnieniach budżet szybko rośnie.
| Zakres | Orientacyjna cena | Kiedy się pojawia |
|---|---|---|
| Robocizna przy prostym układzie | 120-180 zł/m² | Gdy układ konstrukcyjny jest nieskomplikowany i łatwo poprowadzić szalunek. |
| Robocizna przy trudniejszym układzie | 150-250 zł/m² | Przy większej liczbie otworów, nietypowych podparciach i większym ryzyku technologicznym. |
| Kompletna realizacja z materiałem | 480-750 zł/m² | Najczęściej w budżecie całej płyty z betonem, stalą, szalunkiem i wykonaniem. |
W praktyce najczęściej to nie jedna wielka pozycja „zjada” budżet, tylko suma wielu drobniejszych kosztów: system szalunkowy, transport, pompa do betonu, dodatkowe pręty wokół otworów, a czasem też dłuższa rezerwa czasowa dla ekipy. Ja zawsze doradzam zostawić w kosztorysie przynajmniej 10-15% zapasu na zmiany projektowe i doposażenie konstrukcji. Jeśli budżet jest mocno napięty, lepiej sprawdzić alternatywy i porównać je uczciwie, zamiast patrzeć tylko na cenę „za metr”.
Jak wypada na tle innych stropów
Jeśli projekt daje wybór, porównuję trzy rzeczy: rozpiętość, czas i swobodę aranżacji. Dopiero potem patrzę na samą cenę, bo tani strop, który wymusza kompromisy konstrukcyjne albo ogranicza układ wnętrza, często przestaje być tani w całym bilansie inwestycji.
| Cecha | Monolityczna płyta | Gęstożebrowy | Prefabrykowany |
|---|---|---|---|
| Sztywność | Bardzo wysoka | Średnia do wysokiej | Wysoka, ale zależna od systemu |
| Swoboda kształtu | Bardzo duża | Ograniczona | Ograniczona |
| Czas realizacji | Dłuższy | Średni | Najszybszy |
| Akustyka | Zwykle bardzo dobra | Często słabsza | Zależna od systemu i warstw wykończeniowych |
| Budżet | Zwykle najwyższy | Często korzystniejszy | Średni lub wysoki |
To nie jest ranking „lepszy-gorszy”, tylko zestawienie do konkretnej sytuacji. Przy dużym salonie, nieregularnym układzie albo otworach na schody ta technologia potrafi wygrać bezdyskusyjnie. Przy prostym domu jednorodzinnym prefabrykacja albo układ gęstożebrowy mogą dać szybszy i tańszy efekt, dlatego zawsze patrzę na cały projekt, a nie na jedną wycenę. A skoro budowa i remont często mieszają się ze sobą, trzeba jeszcze powiedzieć wprost, co wolno robić przy przebudowie, a czego lepiej nie dotykać bez ekspertyzy.
Na co uważać przy remoncie i przebudowie wnętrza
Przy remoncie największy błąd wygląda niewinnie: ktoś zakłada, że skoro coś da się kuć albo przewiercić, to można to zrobić bez sprawdzenia konstrukcji. W przypadku płyty żelbetowej to zła droga. Każdy nowy otwór, wyburzenie fragmentu ściany, zmiana układu pomieszczeń albo dołożenie ciężkich warstw wykończeniowych powinny być ocenione przez konstruktora.
- Nie wycinaj otworów pod schody, instalacje lub świetliki bez projektu wzmocnienia.
- Nie zakładaj, że każda ściana działowa jest „lekka” w sensie konstrukcyjnym, bo czasem jej lokalizacja obciąża płytę bardziej, niż wygląda.
- Przy przewiertach używaj skanera zbrojenia albo dokumentacji powykonawczej, jeśli jest dostępna.
- Jeśli pojawiają się rysy, oceń ich szerokość, kierunek i to, czy towarzyszy im ugięcie stropu.
- Przy starych budynkach sprawdź, czy konstrukcja nie była wcześniej osłabiana dodatkowymi przebudowami.
- Wszystkie ciężkie dodatki, jak wielka wanna, kamienny blat czy zabudowa techniczna, warto uwzględnić już na etapie projektu remontu.
Najrozsądniej traktować taką przebudowę jak małą inwestycję konstrukcyjną, a nie tylko pracę wykończeniową. To szczególnie ważne, gdy zależy Ci na otwarciu przestrzeni, połączeniu kuchni z salonem albo wprowadzeniu nowego układu komunikacji. I właśnie w takich sytuacjach najmocniej widać, czy konstrukcja została zaplanowana dobrze od początku.
Co warto sprawdzić, żeby konstrukcja nie sprawiała problemów przez lata
Gdybym miał zostawić jedną praktyczną wskazówkę, powiedziałbym tak: nie oszczędzaj na projekcie i nadzorze, bo przy tej technologii błędy są droższe niż w wielu prostszych rozwiązaniach. Dobrze wykonana płyta daje spokój na lata, a źle poprowadzona potrafi wrócić po czasie w postaci rys, ugięć albo problemów z akustyką.
Przed zamówieniem ekipy sprawdź, czy projekt zawiera dokładne zbrojenie, opis podpór, klasę betonu, miejsca otworów i zalecenia pielęgnacyjne. Dopytaj też o harmonogram rozszalowania oraz o to, kto odpowiada za kontrolę poziomów i odbiór przed betonowaniem. Ja zawsze zwracam uwagę na ten etap, bo to właśnie tam rozstrzyga się, czy finalnie dostaniesz solidną, spokojną konstrukcję, czy tylko drogi element do późniejszych poprawek.
Jeśli planujesz budowę albo większy remont, traktuj tę technologię jako inwestycję w sztywność, komfort i swobodę aranżacji. Dobrze policzona i starannie wykonana potrafi dać bardzo dobry efekt, ale wymaga dyscypliny na każdym etapie - od projektu, przez szalowanie i zbrojenie, aż po cierpliwe dojrzewanie betonu.
