Remont domu rzadko zaczyna się od wyboru koloru ścian. Zanim pojawią się próbki farb i katalogi płytek, trzeba uporządkować kolejność prac, budżet, formalności oraz zakres zmian we wnętrzu. W dobrze poprowadzonym remoncie najwięcej oszczędza nie tańszy materiał, tylko sensowny plan.
Zanim ruszy młotek, trzeba mieć plan, zakres i bufor w budżecie
- Najpierw oceń stan domu: instalacje, wilgoć, dach, ściany i stolarkę.
- Przed pracami sprawdź, czy potrzebujesz zgłoszenia albo pozwolenia oraz jak wyrzucić gruz.
- Najbezpieczniejsza kolejność to demontaż, naprawy, instalacje, prace mokre, wykończenie i detale.
- W budżecie trzymaj rezerwę 10-15%, bo stare domy prawie zawsze ujawniają dodatkowe koszty.
- Jeśli chcesz efekt „jak z projektu”, połącz technikę z konsekwentną paletą materiałów i światła.
Jak zaplanować remont bez chaosu
Najpierw robię chłodny przegląd całego budynku, a nie tylko tych pomieszczeń, które mają wyglądać lepiej po zakończeniu prac. Stan instalacji, wilgoć, pęknięcia, dach i stolarka decydują o tym, czy wystarczy odświeżenie, czy trzeba wejść w prace konstrukcyjne.
- Spisz wszystko, co ma się zmienić, i rozdziel cele na „konieczne” oraz „miło byłoby mieć”.
- Ustal, które elementy są widoczne, a które schowane pod tynkiem, podłogą i zabudową.
- Przygotuj osobny budżet na rzeczy, które wychodzą dopiero po odkryciu starych warstw.
- Zadbaj o pomiary przed zakupem materiałów, zwłaszcza przy kuchni, łazience i zabudowach na wymiar.
- Przewiduj harmonogram z marginesem, bo opóźnienia zwykle zaczynają się od jednego „drobnego” poprawienia.
To proste uporządkowanie zwykle oszczędza więcej niż polowanie na promocje. Kiedy zakres jest jasny, łatwiej przejść do formalności, bo one potrafią zatrzymać roboty szybciej niż brak materiałów.
Jakie formalności sprawdzić przed startem
Przy prostym odświeżeniu zwykle wystarczy dobra organizacja, ale większe prace w domu mogą już wymagać zgłoszenia albo pozwolenia. Jak podaje GUNB, znaczenie ma nie sama nazwa robót, tylko to, czy ingerujesz w konstrukcję, zmieniasz otwory, instalacje albo sposób użytkowania części budynku.
- Jeśli plan obejmuje ściany nośne, dach, stropy lub zmianę wymiarów otworów, skonsultuj się z projektantem albo konstruktorem.
- Przy wymianie okien i drzwi sprawdź, czy mówimy o zwykłej wymianie, czy o zmianie, która już wpływa na obiekt budowlany.
- Przy większych pracach przy instalacjach przygotuj dokumentację i harmonogram dla ekipy, żeby uniknąć kolizji między branżami.
- Odpady budowlane zaplanuj osobno - gruz, stare płytki i elementy wykończenia nie powinny trafiać do zwykłych pojemników.
- Jeśli składasz zgłoszenie, część formalności można dziś załatwić elektronicznie przez e-Budownictwo, co skraca obieg dokumentów.
W praktyce najwięcej problemów nie robi samo zgłoszenie, tylko brak ustalenia zakresu przed wejściem ekipy. Gdy to jest spięte, można bezpiecznie przejść do kolejności robót, a tu kolejność ma naprawdę duże znaczenie.

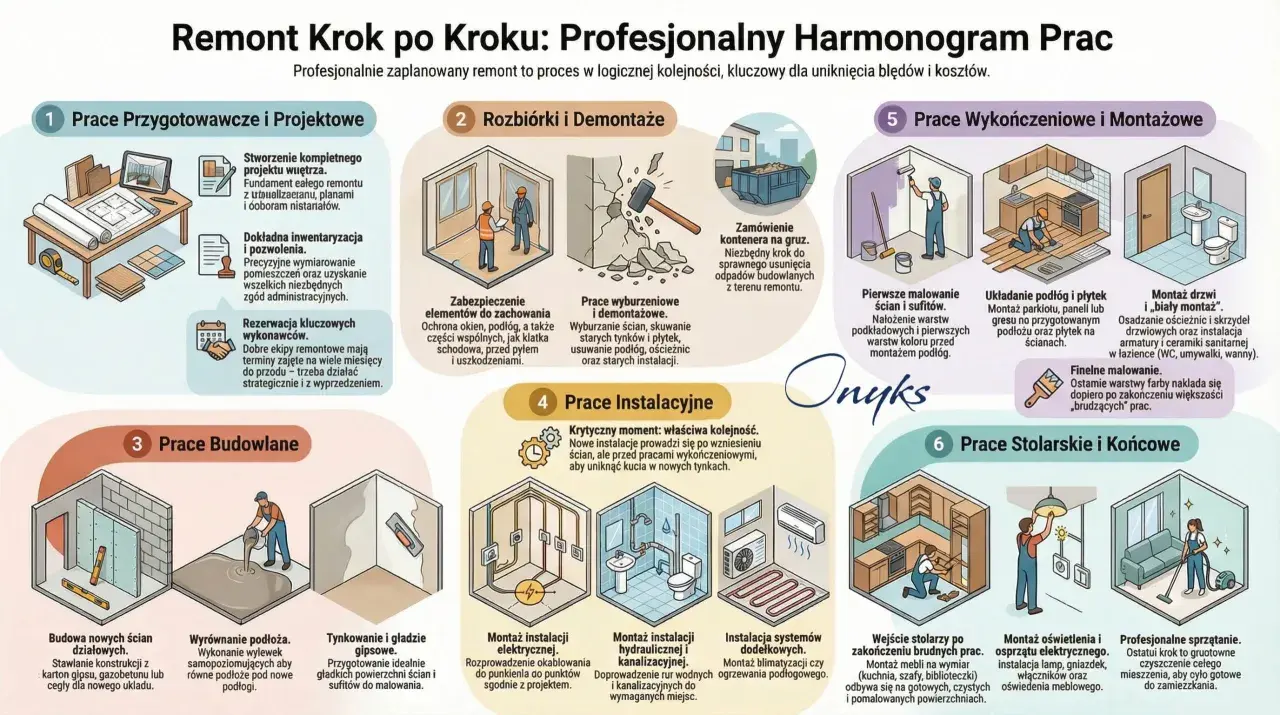

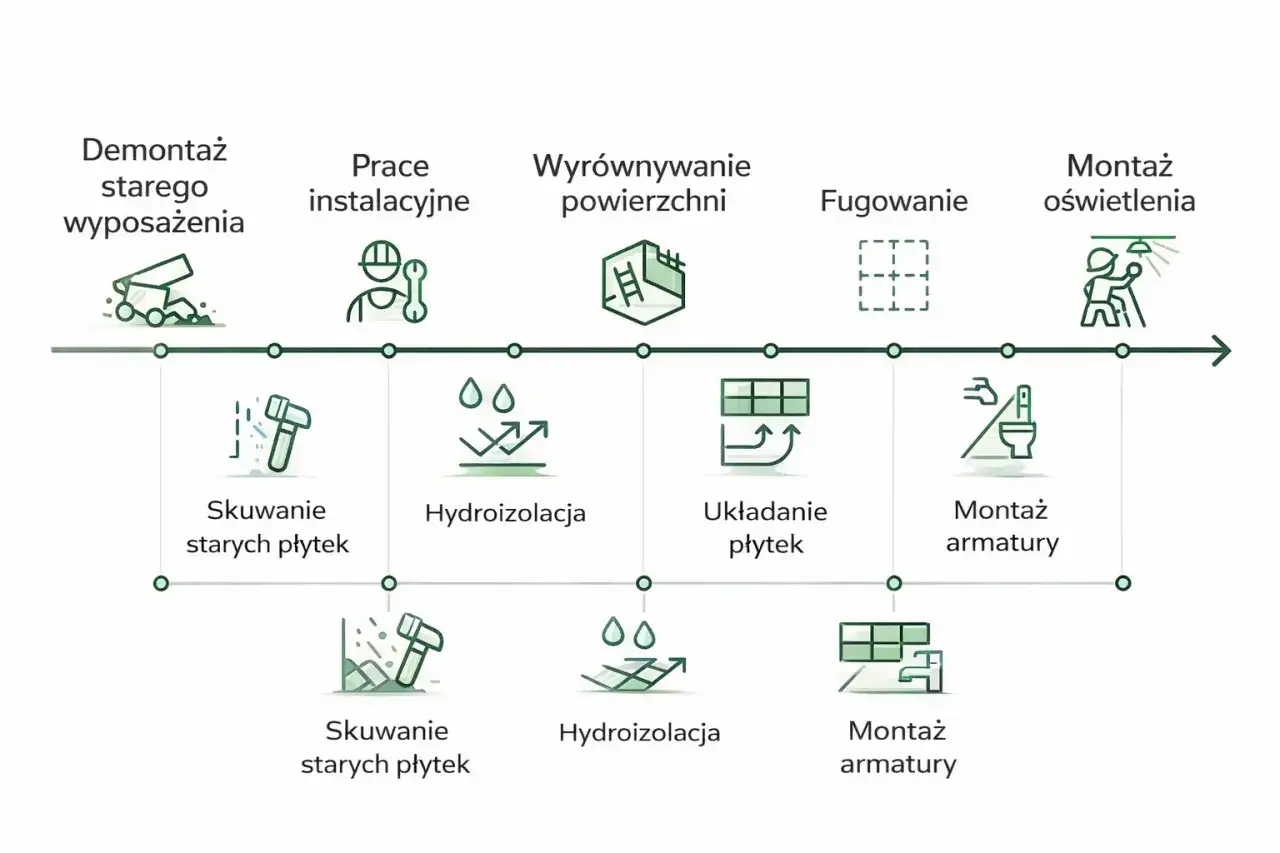

Kolejność prac, która oszczędza czas i poprawki
W takich pracach kolejność ma większe znaczenie niż w katalogu z inspiracjami. Jeśli najpierw pomalujesz ściany, a potem będziesz kuć pod instalacje, zapłacisz dwa razy: za naprawę i za czas ekipy.
| Etap | Co obejmuje | Dlaczego teraz |
|---|---|---|
| Demontaż | Skuwanie, wyburzenia, wynoszenie starych warstw | Najbrudniejsze roboty trzeba zamknąć na początku |
| Naprawy konstrukcyjne | Ściany, stropy, wilgoć, lokalne wzmocnienia | Na tym etapie wychodzi, co naprawdę trzeba poprawić przed wykończeniem |
| Instalacje | Elektryka, wod-kan, ogrzewanie, wentylacja | Później nie chcesz wracać do świeżych ścian i podłóg |
| Prace mokre | Tynki, gładzie, wylewki, gruntowanie | To baza pod resztę i musi dobrze wyschnąć |
| Wykończenie | Malowanie, podłogi, drzwi, listwy, płytki | Tu widać efekt, więc wcześniej nie może być chaosu |
| Montaż końcowy | Oświetlenie, osprzęt, zabudowy, meble | Na końcu łatwiej uniknąć uszkodzeń i poprawek |
Ten porządek sprawdza się zarówno przy lekkim odświeżeniu, jak i przy pracach kompleksowych. Na elementy na wymiar, zwłaszcza kuchnię i stolarkę, zostawiam zwykle 6-10 tygodni zapasu, bo to jeden z częstszych powodów przesunięcia odbioru.
Ile kosztuje taki projekt i gdzie budżet ucieka najszybciej
Najuczciwsza wycena powstaje nie z jednego „kosztu za metr”, tylko z podziału na konkretne pozycje. Przy starszym domu orientacyjny koszt kapitalnych prac często mieści się w widełkach około 3000-4500 zł/m², ale to tylko punkt odniesienia, nie wyrok. Dach, wilgoć, instalacje i nietypowa stolarka potrafią szybko podnieść stawkę.
Jeśli dom ma 100 m², taki punkt startowy daje rząd wielkości 300-450 tys. zł. Właśnie dlatego wolę budżet rozpisany na kategorie niż jedną sumę wpisaną „na oko”.
| Pozycja budżetu | Typowy udział | Kiedy rośnie |
|---|---|---|
| Projekt i pomiary | 3-7% | Przy zmianie układu, zabudowach na wymiar i większej liczbie decyzji technicznych |
| Demontaż i wywóz | 5-10% | Przy grubych skuciach, dużej ilości gruzu i wymianie starej stolarki |
| Instalacje | 20-35% | Gdy wymieniasz elektrykę, wod-kan, ogrzewanie lub wentylację |
| Ściany, posadzki, naprawy | 15-25% | Przy wilgoci, nierównościach i pęknięciach, które trzeba najpierw naprawić |
| Wykończenie i montaż | 20-30% | Przy wyższym standardzie materiałów i większej liczbie detali |
| Rezerwa | 10-15% | W starych budynkach to nie luksus, tylko bezpieczny margines |
W wielu wycenach robocizna stanowi około 30-50% budżetu, materiały 40-60%, a sprzęt i transport zwykle nie więcej niż 10%. Ten układ szybko się przesuwa, kiedy wchodzą zabudowy na wymiar albo droższe wykończenie łazienek. Największe pułapki kosztowe są zwykle trzy: niespodzianki po odkuciu starych warstw, zmiany koncepcji w trakcie prac i zamówienia kupowane „na już”.
Jeśli budżet ma się spiąć, trzeba od początku wiedzieć, co jest dla ciebie najważniejsze: trwałość, szybki termin czy efekt wizualny. Taki wybór prowadzi wprost do kolejnego pytania, czyli kogo w ogóle wpuścić na budowę.
Jak wybrać ekipę i rozliczać etapy
W ofertach nie wybieram najniższej kwoty, tylko tę, która najlepiej rozpisuje zakres. Jeśli różnica między wycenami przekracza 20-30%, zwykle nie chodzi o cudowną oszczędność, ale o pominięty element albo inne założenia co do materiałów i robocizny.
Co sprawdzam przed podpisaniem umowy
- Rozbicie ceny na robociznę, materiały, transport i ewentualne poprawki.
- Realny termin startu i zakończenia, a nie samą deklarację „w dwa tygodnie”.
- Doświadczenie w podobnym zakresie, nie tylko ładne zdjęcia z realizacji.
- Zakres odpowiedzialności za zamówienia, odbiory i poprawki po montażu.
- Warunki gwarancji oraz sposób zgłaszania usterek po zakończeniu prac.
Przeczytaj również: Ocieplenie strychu - Skosy czy strop? Jak uniknąć typowych błędów
Jak płacę bez zbędnego ryzyka
- Nie płacę całości z góry; zaliczka 10-20% jest dużo bezpieczniejsza niż pełna przedpłata.
- Resztę rozliczam etapami, po odbiorze konkretnych prac.
- Każdy etap potwierdzam zdjęciami i krótkim protokołem odbioru.
- Materiały o wysokiej wartości zamawiam osobno, jeśli wymagają dłuższego czasu dostawy lub precyzyjnych wymiarów.
To może brzmieć formalnie, ale właśnie ta formalność ratuje budżet i relacje z wykonawcą. Kiedy ekipa jest dobrze wybrana, wracają decyzje, które widać na końcu najbardziej: materiały, światło i spójność całego wnętrza.

Materiały i wykończenie, które robią największą różnicę we wnętrzu
Tu najłatwiej przejść z rozsądku w dekorowanie dla samego efektu, a to błąd. W domu, który ma służyć latami, wybieram zwykle 2-3 dominujące materiały i powtarzam je w kilku miejscach, zamiast mnożyć faktury bez kontroli.
| Rozwiązanie | Zalety | Ograniczenia | Gdzie się sprawdza |
|---|---|---|---|
| Panele dobrej klasy | Szybki montaż, rozsądna cena, szeroki wybór wzorów | Nie lubią nadmiaru wilgoci i taniego montażu | Salon, sypialnie, pokoje dziecięce |
| Winyl LVT | Cichy, odporny, dobrze współpracuje z podłogówką | Zwykle droższy i wymaga starannego podłoża | Kuchnia, korytarz, intensywnie używane strefy |
| Drewno | Szlachetne, można je odnawiać, starzeje się z klasą | Najdroższe i wymagające pielęgnacji | Wnętrza, w których liczy się trwałość i naturalny efekt |
- Do stref ruchu wybieram farby zmywalne, bo ściany szybciej się czyści niż poprawia po każdej plamie.
- Na płytki i panele zostawiam 10-15% zapasu, zwłaszcza przy wzorach i wielu docinkach.
- Oświetlenie planuję w trzech warstwach: ogólne, zadaniowe i nastrojowe. To prosty sposób na wnętrze, które wygląda dobrze nie tylko w południe.
- Jeśli w domu są dzieci albo zwierzęta, wolę spokojne, odporne wykończenia niż delikatne struktury, które szybko się męczą.
Na tym etapie remont zaczyna przypominać projekt wnętrza, a nie tylko serię napraw. Właśnie tu Dekostera-owy sposób myślenia o domu ma największy sens: technika ma działać, ale efekt wizualny też musi być konsekwentny i spokojny.
Detale, które sprawiają, że po remoncie wszystko działa lepiej
Na końcu sprawdzam rzeczy, które w dniu odbioru łatwo zignorować, a po tygodniu zaczynają drażnić: wysokość włączników, liczbę gniazdek, prowadzenie światła wieczorem, wygodę przejść i miejsce na przechowywanie. To właśnie te elementy decydują, czy wnętrze jest tylko ładne, czy naprawdę wygodne.
- Zostaw 10-15% czasu i budżetu na poprawki oraz odbiory.
- Po pracach mokrych daj materiałom czas na wyschnięcie, zanim ustawisz meble i zasłony.
- Zaplanuj oświetlenie tak, by dało się osobno włączyć światło ogólne i punktowe.
- Przetestuj dom wieczorem i rano, bo wtedy najlepiej widać niedociągnięcia.
- Nie zamykaj tematu dekoracji zbyt wcześnie, jeśli część wyposażenia dopiero dojedzie lub jeszcze nie została zweryfikowana na miejscu.
Jeśli miałbym wskazać jedną rzecz, która najczęściej poprawia efekt bardziej niż drogi dodatek, byłaby to konsekwencja: ten sam język materiałów, kolorów i światła w całym domu. Dzięki temu prace kończą się nie zlepkiem decyzji, tylko spokojną, spójną przestrzenią.
